工程播报:维邦•金钰府项目

文章来源:维邦建筑集团 发布时间:2025-05-31 作者:维思 编辑:新思 阅读量:26

一、土建工程:

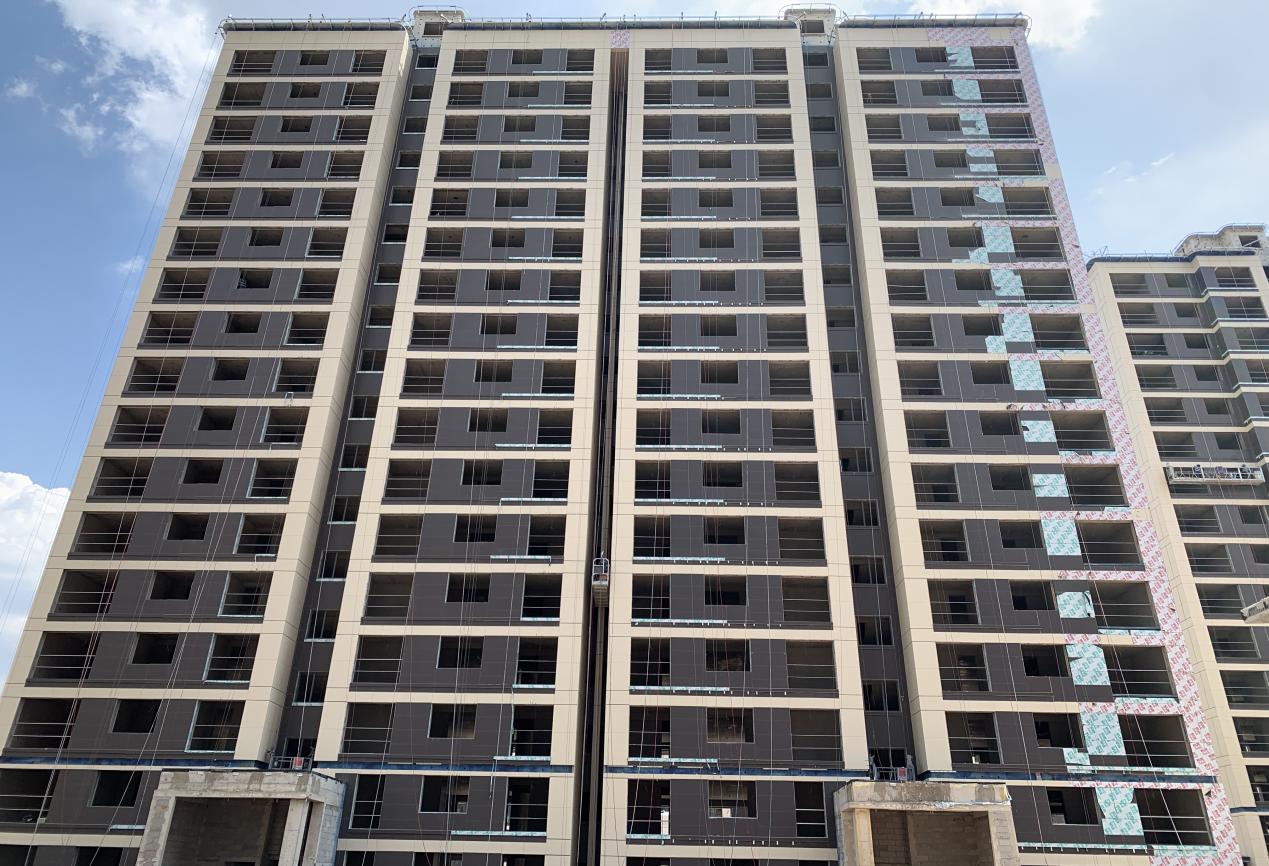

1、1#楼二次结构砌体完成,屋面铺砖完成,地下室抹灰完成,管道井抹灰及刮白完成,地下室库房地面完成,西山墙外墙保温一体板粘贴完成,外墙保温一体板施工完成90%,屋面造型线条龙骨焊接完成,窗户副框安装完成,室内电梯安装完成,室内抹灰完成。

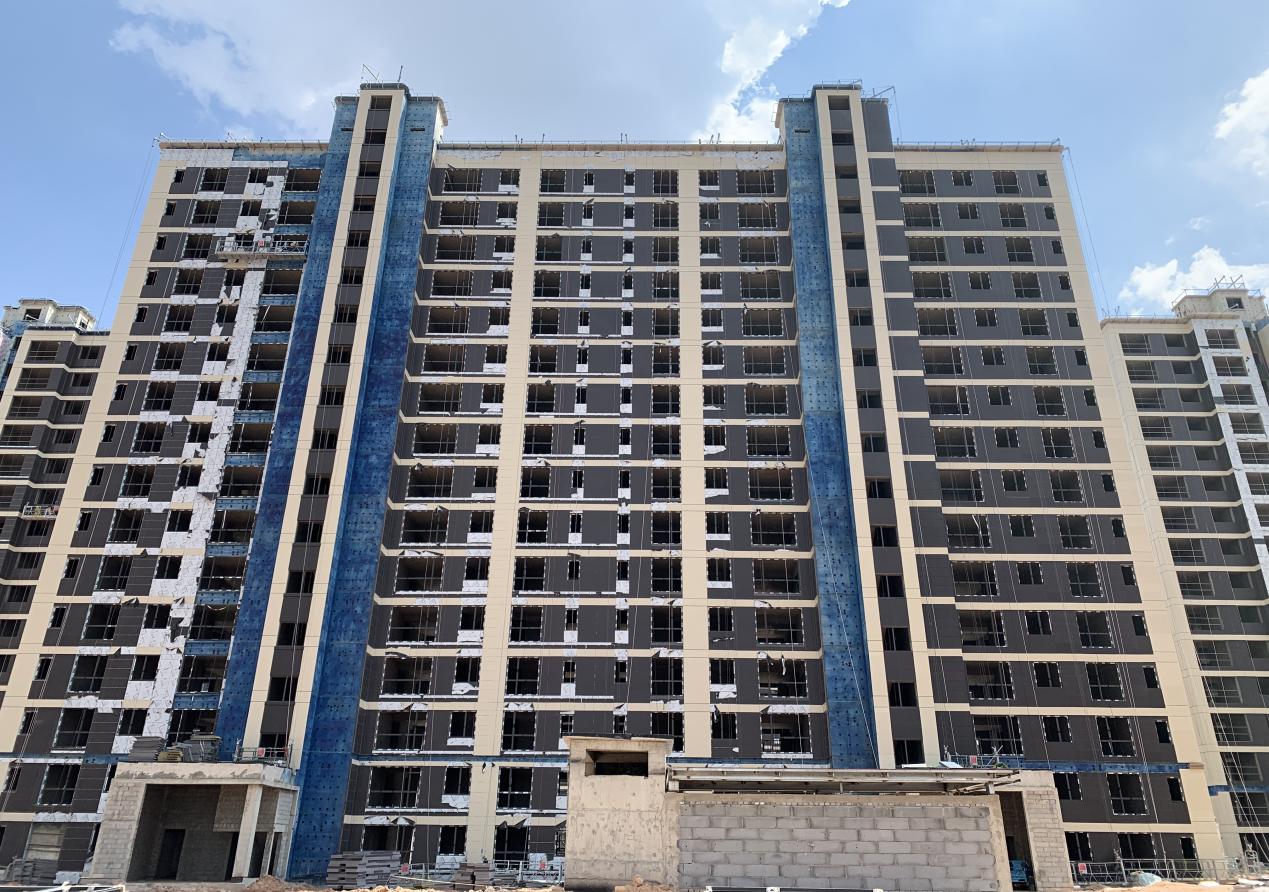

2、2#楼二次结构砌体完成,管道井抹灰及刮白完成,屋面防水保护层施工完成,地下室抹灰完成,地下室库房地面完成,窗户主框安装至9层,室内抹灰完成,室内电梯安装完成,外墙保温一体板施工完成90%。

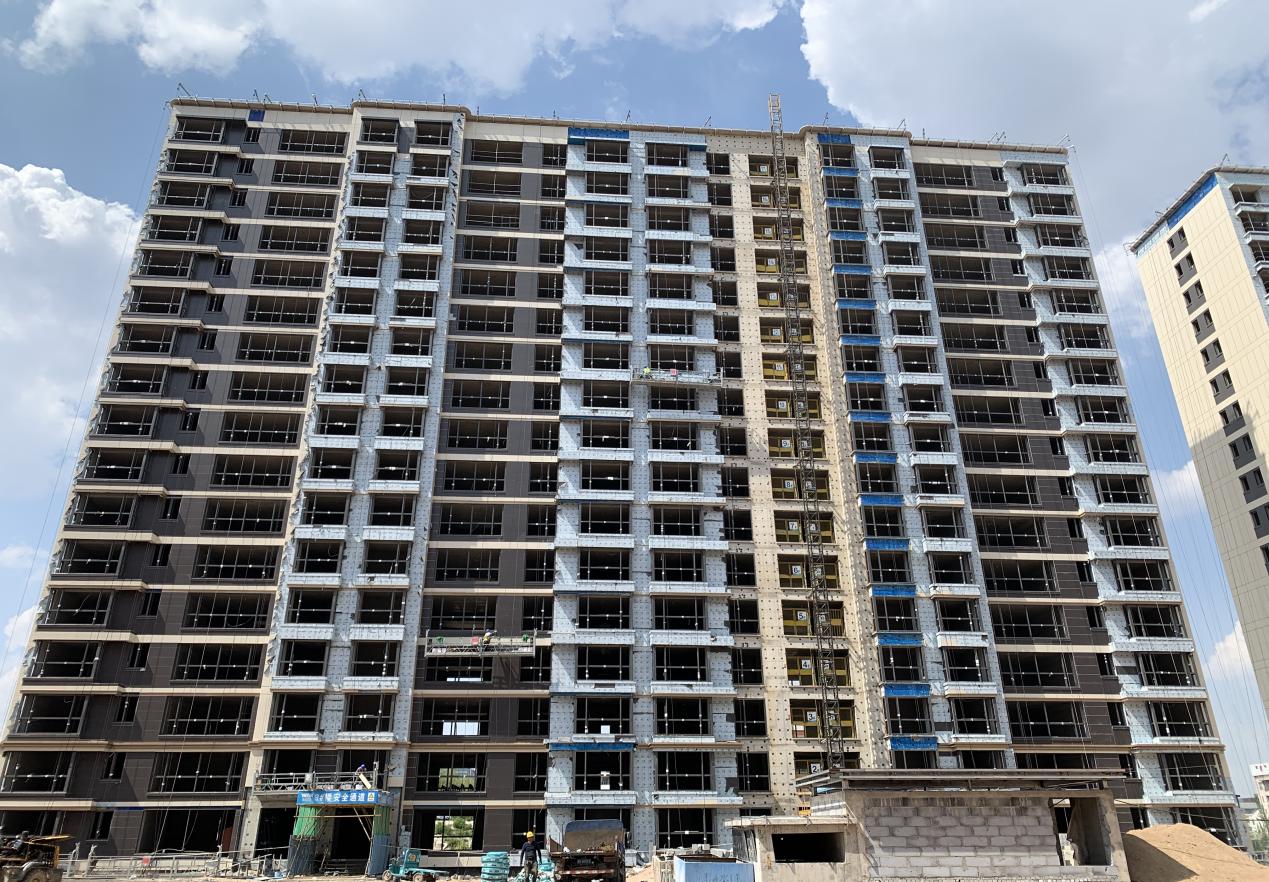

3、3#楼砌体砌筑完成,屋面防水保护你层施工完毕,管道井抹灰及刮白完成,库房抹灰及地面面层完成,窗户主框安装完成,室内抹灰完成,外墙保温一体板施工完成90%,屋面线条龙骨焊接完成,室内电梯安装完成。

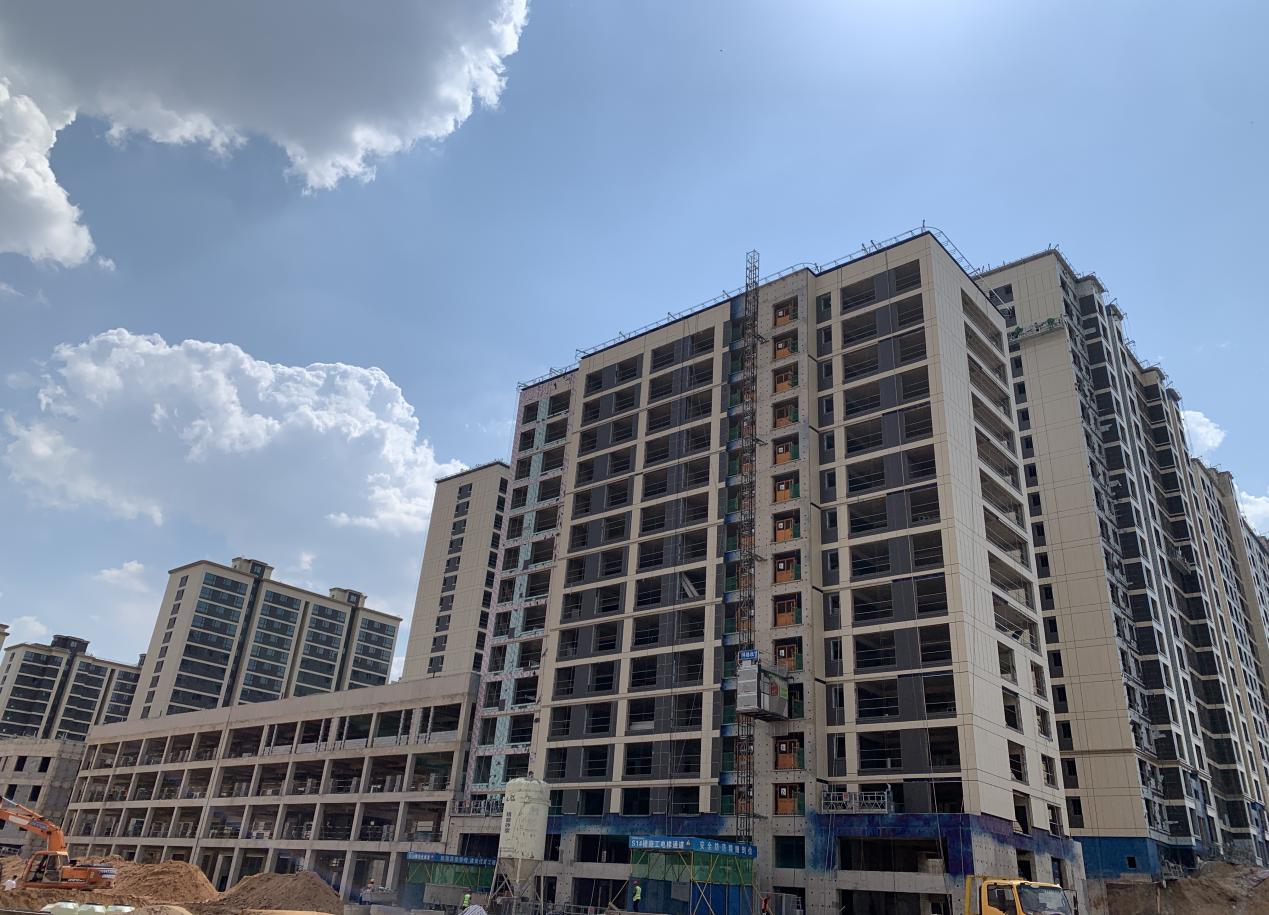

4、4#楼主体完成,二次结构砌体完成,库房抹灰及地面面层完成,管道井抹灰完成,屋面防水保护层施工完成,窗户副框安装完成,室内抹灰至十七层,外墙保温一体板施工完成90%,屋面线条龙骨焊接完成,室内电梯安装完成。

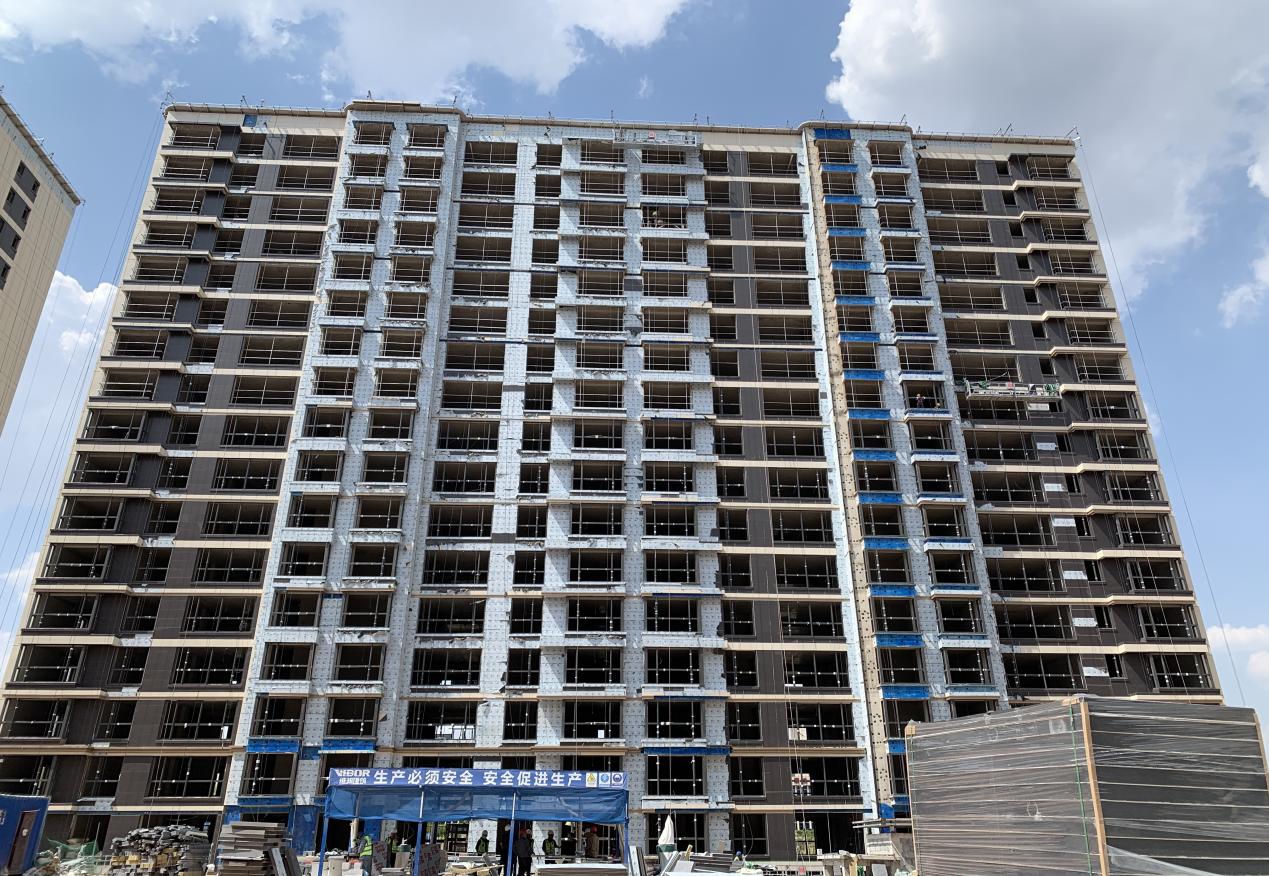

5、5#楼主体完成,二次结构砌体完成,屋面防水保护层施工完成,管道井抹灰及刮白完成,库房抹灰及地面面层完成,室内电梯安装完成,室内抹灰至十七层,外墙保温一体板完成90%,屋面线条龙骨焊接完成,窗户副框安装完成。

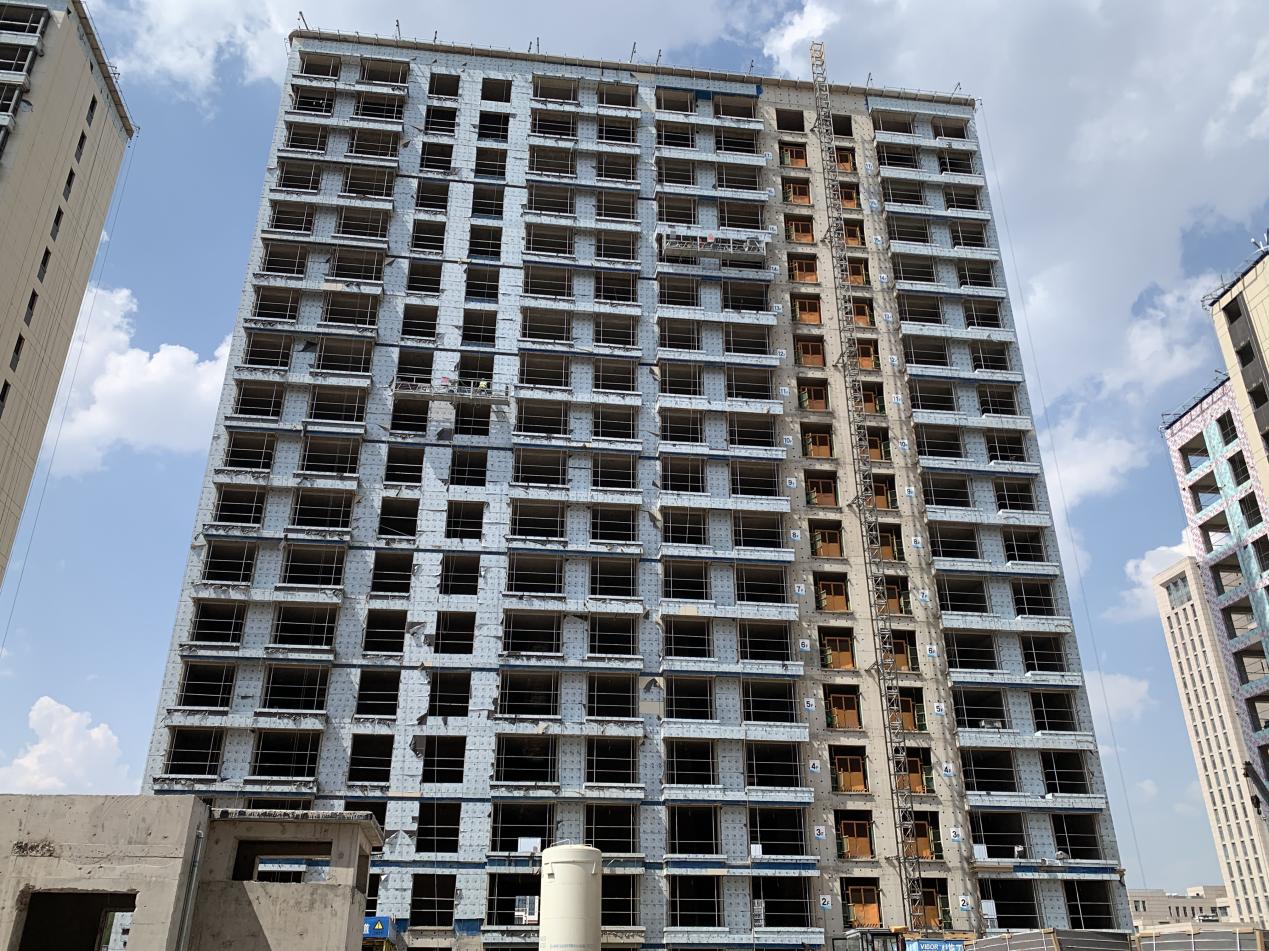

6、6#楼主体完成,二次结构砌体完成,管道井抹灰及刮白完成,地下室抹灰及地面面层完成,屋面防水保护层完成,室内电梯安装完成,室内抹灰至十三层,屋面线条龙骨焊接完成,外墙保温一体板完成80%。

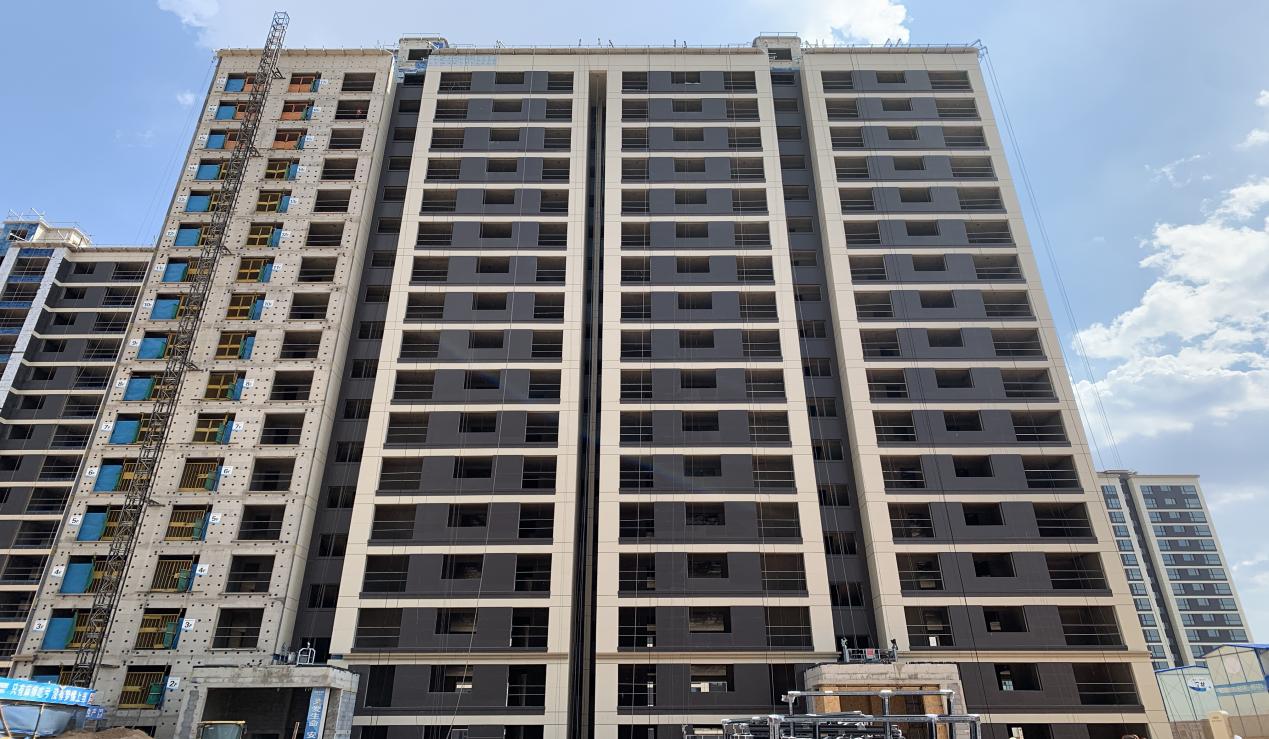

7、7#楼主体完成,二次结构砌体完成,库房抹灰及地面面层完成,管道井抹灰及刮白完成,窗户主框安装完成,室内电梯安装完成,室内抹灰完成,屋面防水保护层完成,外墙保温一体板完成80%。

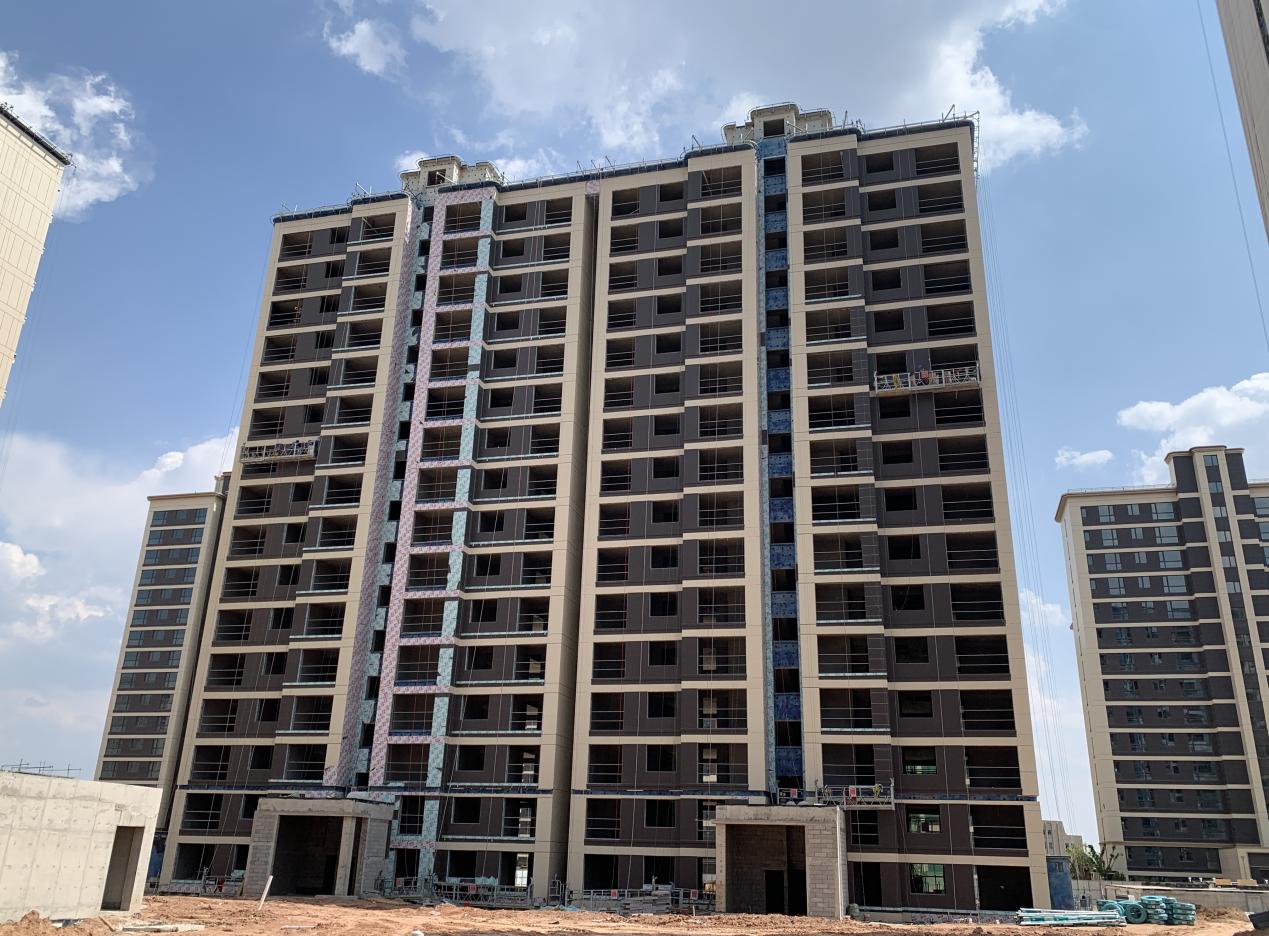

8、8#楼管道井抹灰及刮白完成,二次结构砌体完成,地下室抹灰及地面面层完成,屋面防水保护层完成,室内电梯安装完成,窗户副框安装完成,室内抹灰完成,外墙保温一体板完成80%。


9、9#楼二次结构砌体完成,地下室抹灰及库房地面面层完成,管道井抹灰及刮白完成,屋面防水保护层完成,外墙保温一体板施工完成90%,窗户副框安装完成,室内抹灰完成,室内电梯安装完成。


10、S1#商业楼:主楼主体结构全部完成,屋面防水保护层完成裙楼主体结构完成,屋面防水保护层完成,屋面线条龙骨焊接完成,外墙保温一体板施工完成80%,主楼窗户副框安装完成。
