一年好景君须记,最是橙黄橘绿时,金秋十月,硕果飘香。维邦·紫瑞府将每一份信任化作前行动力,以匠人精神,筑就美好"家"境,从方寸图纸到美好家园,家的轮廓日渐清晰。维邦·紫瑞府一期已全面交付、二期全速施工中,进度彰显实力,幸福触手可及。
「二期施工进度」

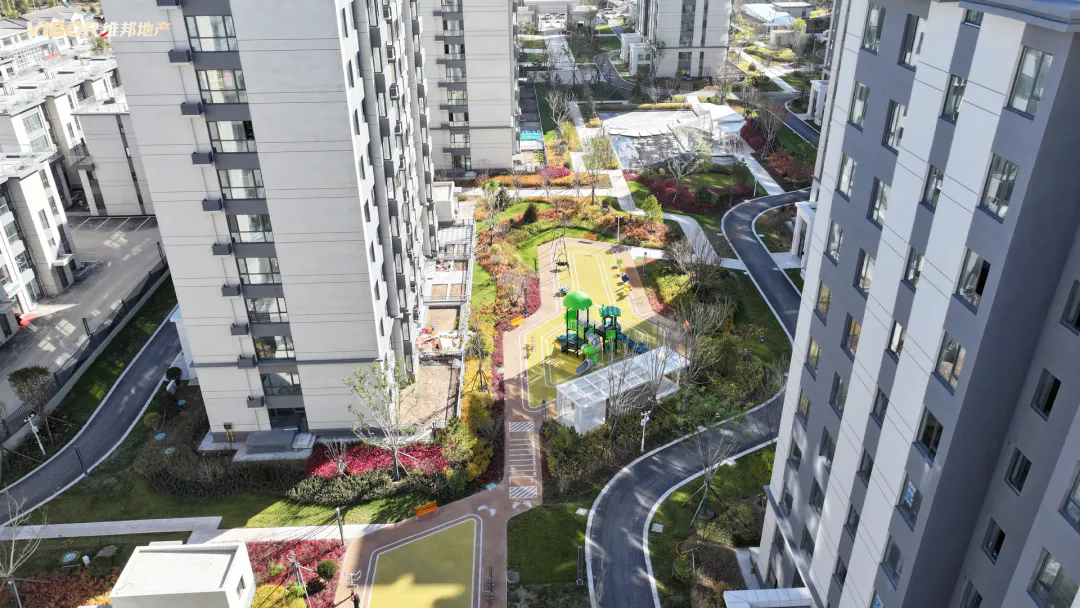

实拍图
一、土建工程:
1、1#楼:主体结构完成;二次结构完成;抹灰施工完成;管道井门安装完成;地下室门安装完成;外墙施工完成90%;地暖施工完成;玻璃安装完成50%;公区铺装完成。
2、2#楼:主体结构完成;二次结构完成;抹灰施工完成;门安装完成;外墙施工完成;护墙板安装完成;窗扇安装完成;公区铺装完成;门厅龙骨焊接完成。
3、3#楼:主体结构完成;二次结构完成;抹灰施工完成;管道井门安装完成;地下室门安装完成;外墙施工完成;窗扇安装完成;公区铺装完成;楼梯扶手安装完成;护墙板安装完成20%。
4、4#楼:主体结构完成;二次结构完成;抹灰施工完成;门安装完成;外墙施工完成;护墙板安装完成;窗扇安装完成;公区铺装完成;门厅岩棉填充完成50%;室内卫生间防水涂刷完成。
5、5#楼:主体结构完成;二次结构完成;抹灰施工完成;门安装完成;外墙施工完成;护墙板安装完成;窗扇安装完成;公区铺装完成;门厅岩棉填充完成50%。
6、8#楼:主体结构完成;二次结构完成;抹灰施工完成;门安装完成;外墙施工完成;护墙板安装完成;窗扇安装完成;公区铺装完成;门厅岩棉填充完成50%;室内卫生间防水涂刷完成。
7、9#楼:主体结构完成;二次结构完成;抹灰施工完成;门安装完成;外墙施工完成;护墙板安装完成;窗扇安装完成;公区铺装完成;门厅岩棉填充完成50%;室内卫生间防水涂刷完成。
8、10#楼:主体结构完成;二次结构完成;抹灰施工完成;门安装完成;外墙施工完成;护墙板安装完成;窗扇安装完成;公区铺装完成;门厅岩棉填充完成;室内卫生间防水涂刷完成。
二、安装工程:
1、给排水采暖工程:
(1)除6#、7#楼,车库内采暖管道焊接完成90%,并开始保温施工。
(2)除6#、7#楼,车库内自来水管道连接完成90%,并开始保温施工。
(3)除6#、7#楼,主楼地下室给排水采暖管道完成90%,管道井内阀门安装完成。
(4)除6#、7#楼,主楼给排水采暖管道完成90%。
(5)除6#、7#楼,其余楼栋均完成地暖管道敷设并完成垫层浇筑。
2、消防工程:
(1)除6#、7#楼,车库内消防消火栓以及喷淋管道安装完成90%。
(2)除6#、7#楼,消防排烟管道完成90%。
(3)各主楼消火栓管道和消防箱及主楼地下室消防管道完成90%。
3、电气工程:
强电:
(1)3#楼主楼东单元电井内桥架盖板安装,防火板及防火封堵完成。
(2)4#楼主楼电井内桥架盖板安装,防火板及防火封堵完成。
(3)8#楼主楼电井内桥架盖板安装,防火板及防火封堵完成。
(4)9#楼主楼2-9层公共区域火自报设备安装完成。
弱电:
1-5号楼,8-10号楼五方对讲及监控电梯机房穿线至电井内,可视对讲主机及分机末端穿线至电井,户内可燃气体探测至户内对讲分机穿线完成。

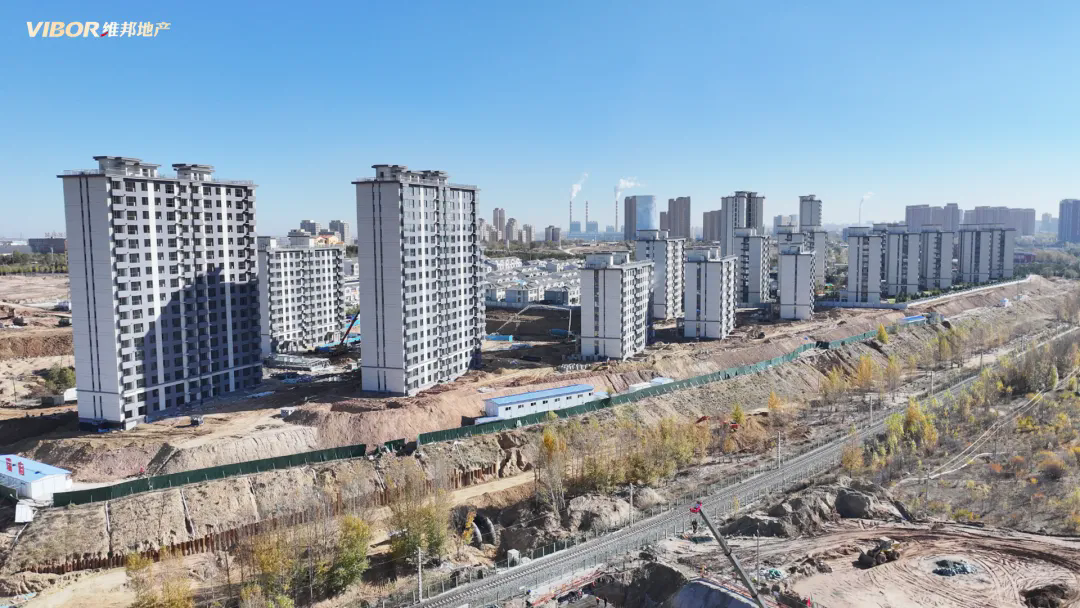

实拍图
我们相信唯有不断沉淀的品质住居,方能成就美好生活,因此始终如一地以匠心为标尺,以安全为前提,以质量为准则,将满腔热情倾注于美好家境的营造中。家境即将大成,美好如您所见。
