项目施工楼栋与形象进度:
紫宸府项目现阶段住宅及商业主体结构全部完成,具体如下:
1号楼:外墙涂料全部完成,窗户玻璃安装完成60%,电梯全部安装完成。地面铺装及墙砖完成50%。
2号楼:外墙保温基本完成;室内抹灰全部完成(包含施工洞口和提升机窗口);窗户主框安装完成;刮顶838完成;楼梯踏步及休息平台抹灰完成;电梯安装完成;卫生间防水完成;公共区域装饰正在进行中。
3号:外墙保温基本完成;窗户主框安装完成,固定玻璃安装完成,公共区域装饰完成到10层。
4号楼:楼梯间水泥踏步全部完成;公区吊顶完成;外墙装饰涂料完成。
5号楼:西单元公区吊顶及地砖铺装完成;外墙装饰涂料完成。
6号楼:卫生间防水完成;水泥砂浆楼梯踏步完成;管井地面施工完成;外墙装饰涂料完成;窗户玻璃安装完成50%;东单元公区吊顶完成,墙地砖铺装完成-2~5层;西单元公区吊顶完成。
7号楼:外墙涂料全部完成,窗户玻璃安装完成40%,电梯全部安装完成。地面铺装及墙砖完成50%。
S1号楼:3-9层外墙保温完成90%,主框安装玻璃窗扇全部完成,地面水泥发泡找平全部完成,地暖管施工完成50%,3层屋面铺装完成,门前台阶铺张及油面硬化全部完成。
S2号楼:窗户玻璃安装完成;外墙干挂大理石及铝板安装完成。
S4号楼:石材幕墙完成雨蓬龙骨焊接完毕;玻璃安装完成。
S5号楼:雨蓬龙骨焊接完毕;玻璃安装完成;室外台阶铺装完成;室外沥青路面施工完成。
S6/7号楼:S6一二层地面水泥发泡找平完成,一二层主框及玻璃全部安装完成,S7一二层地面水泥发泡全部完成,一二层主框及玻璃全部安装完成。台阶铺装及门前油面硬化全部完成。
地下车库:耐磨地坪、换热站内部刚性地坪施工完成;给水泵房墙砖、地砖装饰完成;坡道口钢结构施工完成。
外围挡墙:挡土墙内土方回填完成70%;东侧挡墙保温找平层施工完成。

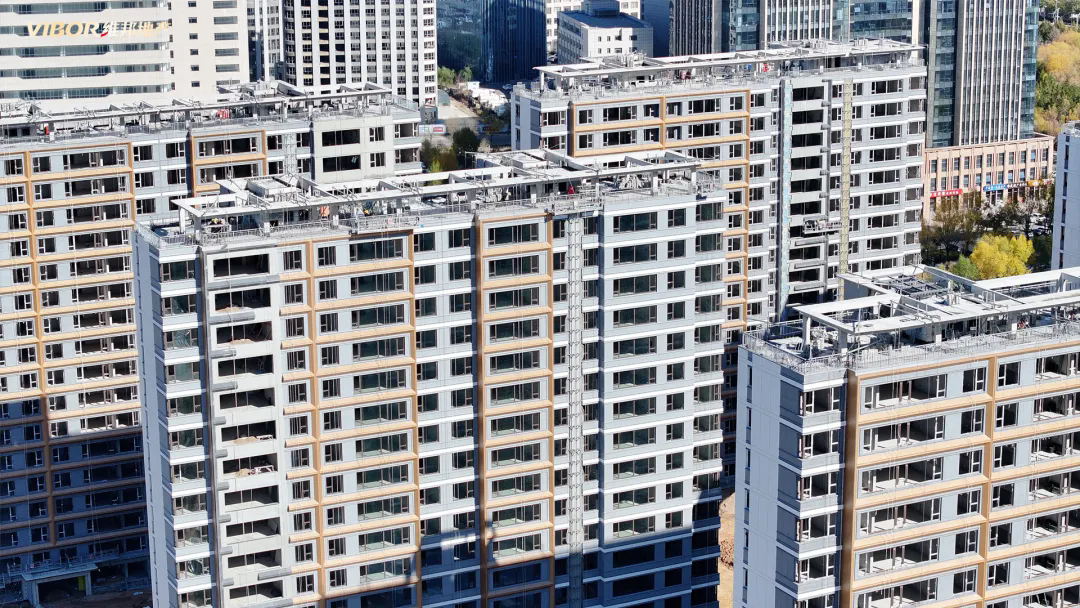

丨实拍图
丨实拍图
电气部分:
住宅、商业及地库电气安装工程完成90%。
水暖部分:
1、主楼地下及地下车库防排烟系统施工完成85%。
2、地下车库喷淋安装完成95%。
3、地下车库消火栓系统施工完成90%。
4、商业外围污水、雨水、采暖、废水、消防管网施工完成。
丨实拍图
维邦·紫宸府凝聚心中滚烫热爱,对品质、进度严格要求,对工艺、材料层层把控,将方寸图纸间的一笔一线,流转为拔地而起的至美家境,在工程建设中积极践行创造美好“家”的承诺。
