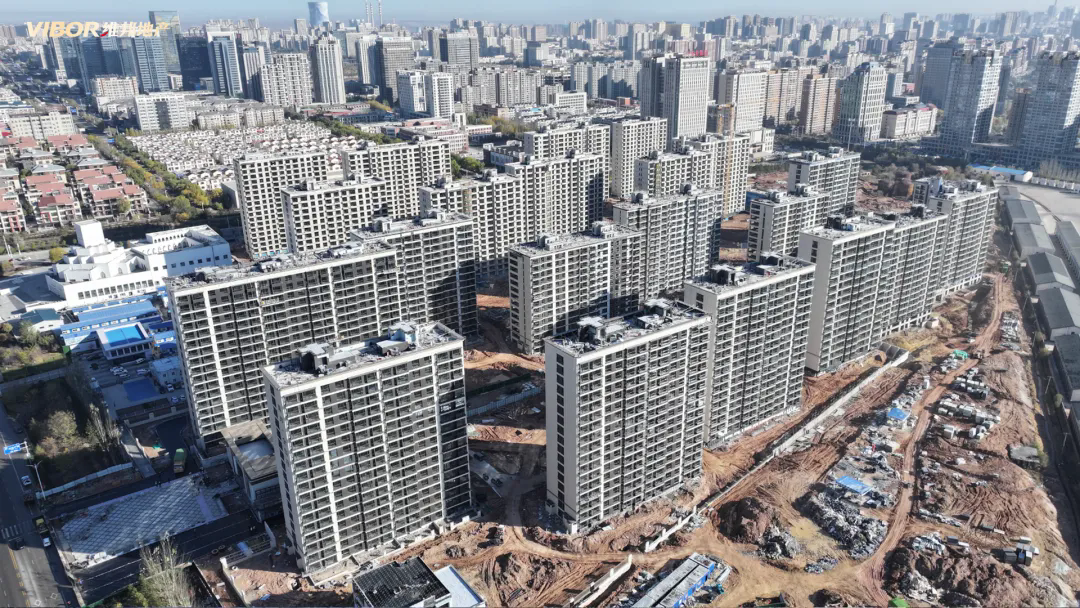

土建工程:
1、1#楼二次结构全部完成,西山墙外墙一体板施工完成,屋面铺砖完成,地下室砌体抹灰及地面全部完成,塔吊拆除,窗户副框安装完成。
2、2#楼主体封顶,屋面铺砖完成,地下室库房抹灰及地面面层完成,管道井刮白完成,窗户副框安装完成80%。
3、3#楼17层砌体砌筑,屋面防水保护层施工完毕;库房地面面层完成,塔吊拆除完成,管道井刮白完成,窗户副框安装完成60%。
4、4#楼主体结构封顶,屋面防水保护层施工完成,室内砌体完成,地下室抹灰及地面面层完成,管道井刮白完成,窗户副框安装完成60%。
5、5#楼主体结构封顶,屋面防水保护层施工完成,室内砌体完成,地下室抹灰及地面面层完成,管道井刮白完成。
6、6#楼主体结构封顶,屋面防水保护层施工完成,室内砌体完成,地下室抹灰及地面面层完成,管道井刮白完成。
7、7#楼主体结构封顶,屋面防水保护层施工完成,室内砌体完成,地下室抹灰及地面面层完成,管道井刮白完成。
8、8#楼主体结构封顶,屋面防水保护层施工完成,室内砌体完成,地下室抹灰及地面面层完成,管道井刮白完成。
9、9#楼楼主体结构封顶,屋面砖铺装完成,室内砌体完成,地下室抹灰及地面面层完成,管道井刮白完成,室内电梯安装40%,窗户副框安装完成。
10、10#楼电梯前室墙地砖及吊顶完成,楼梯踏步完成,楼梯栏杆及窗户护栏安装完成,玻璃安装完成,室内电梯安装完成。外墙保温一体板完成95%,门安装完成90%。
11、11#楼电梯前室墙地砖及吊顶完成,楼梯踏步完成,楼梯栏杆及窗户护栏安装完成60%,玻璃安装完成90%,外墙保温一体板完成90%,门安装完成70%。
12、12#楼窗户玻璃安装完成80%,电梯间吊顶龙骨完成,屋面工程完成,电梯安装完成,室内地暖4—14层完成,外墙保温一体板完成80%。
13、13#楼外墙一体板完成90%,女儿墙铝板安装完成40%,门厅地砖铺装完成,电梯前室墙地砖完成,吊顶油工完成,楼梯间踏步铺装完成,楼梯间墙面刮腻子完成,窗户玻璃安装完成85%,楼梯扶手安装完成。
14、14#楼电梯前室装修完成80%,楼梯踏步铺砖完成,楼梯间刮白完成50%,屋顶刮白完成50%,外墙保温一体板完成90%,地下室铺砖完成,地下室过道刮白完成50%。
15、15#楼外墙一体板施工完成95%,窗户玻璃安装完成,电梯安装完成,屋顶刮白完成,电梯前室装修完成,楼梯踏步铺砖完成,楼梯间刮白完成,地下室铺砖及过道刮白完成。
16、16#楼外装一体板完成95%,女儿墙铝板安装完成80%,门厅室内完成40%,电梯前室墙地砖完成;吊顶油工完成;楼梯间踏步铺装完成;楼梯间刮腻子完成;窗户玻璃安装完成85%;楼梯间扶手安装完成。
17、17#楼外墙一体板完成95%;女儿墙铝板安装完成80%,门厅室内完成50%,电梯前室墙地砖粘贴完成;吊顶油工完成,楼梯间刮腻子完成;窗户玻璃安装完成90%;楼梯间扶手安装完成。
18、18#楼外装一体板完成95%,电梯前室铺砖完成,墙砖完成。吊顶石膏板安装完成;楼梯间踏步铺装完成;窗户玻璃安装完成;地下室库房走廊铺砖完成楼梯间扶手及窗户护栏安装完成。
19、19#楼外墙保温一体板施工完成95%,屋顶刮白完成,电梯前室装修完成,楼梯踏步铺砖完成,地下室铺砖及过道刮白完成,窗户玻璃安装完成。
20、20#楼外墙保温一体板施工完成90%,电梯前室地面铺砖完成、墙砖完成,室内电梯安装完成,楼梯间铺装、刮腻子及栏杆扶手安装完成,窗户玻璃安装完成,门安装30%。
21、21#楼窗户主框安装完成,玻璃安装完成,室内电梯安装完成,保温一体板施工完成95%,公共区域装修、墙地砖及吊顶完成,入户门、防火门安装完成,楼梯间铺装、刮腻子及栏杆扶手安装完成。
22、22号楼主体结构施工完成,屋面防水施工完成,外墙保温一体板完成70%。
23、S1#商业楼:主楼主体结构全部完成,屋面隔气层施工,裙楼主体结构完成,屋面模板及材料清理中。
24、S2#商业楼:商业楼主楼外墙一体板施工完成70%,内墙抹灰完成,楼梯间装修完成,管道井刮白完成,室内电梯安装完成;裙楼砌体砌筑完成,外墙干挂西立面龙骨安装完成。
25、大门西侧铺装完成、东侧铺装完成50%、大门两侧入口沥青道路铺设完成;大门两侧背景墙及里侧背景墙龙骨焊接完成。小区南侧围墙混凝土结构完成,外墙保温一体板及护栏安装完成40%。21号楼、10号楼、11号楼小院混凝土主体结构完成。
丨实拍图
水电安装工程:
(1)1#-9#主楼管井内采暖、给水、雨水管道安装。主楼地下室负一层、负二层喷淋管道、消防管道、桥架开始安装。
(2)10#11#13#15#16#17#18#19#20#主楼消防应急灯具安装中。
(3)12#14#铺设地暖管道中。
(4)S1商业主体结构预留预埋施工中。
(5)S2商业地沟管道安装,二次结构配管。13层14层铺设地暖管道中。
(6)南区地下车库桥架内敷设消防弱电线路及敷设地库配电电缆。消防通风风管耐火保温开始施工。地库充电桩配电箱安装。智能化弱电穿线。
(7)北区地下车库内给水、消防、强弱电桥架、采暖主管道、通风工程施工完成70%。
(8)南区室外管网给排水、消防环管、污水管网、化粪池施工完成30%。
