进入6月以来,巴彦淖尔气温不断攀升,持续高温天气明显。连续几日的高温天气丝毫没有阻碍奥林国际三区的施工效率。经过夜以继日的奋斗,奥林国际三区南区工程已完成三区南区总工程量的85%,北区主体工程快速也推进。
截止2017年6月20日三区工程进度:

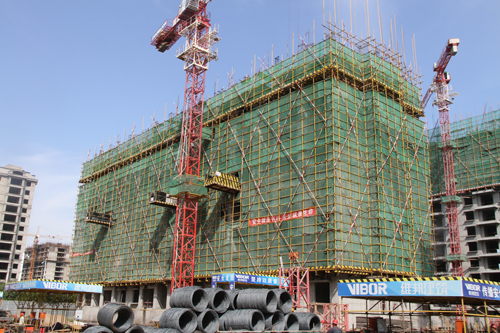

三区北区:
1#:十三层墙体钢筋绑扎完成30%;
2#;十二层墙体钢筋绑扎全部完成;
3#:十二层墙体钢筋完成30%;
4#:八层顶板混凝土浇筑完成;
5#:十层墙体钢筋绑扎全部完成;
6#:九层顶板钢筋绑扎完成30%;
15#:三层浇筑顶板钢筋完成80%;

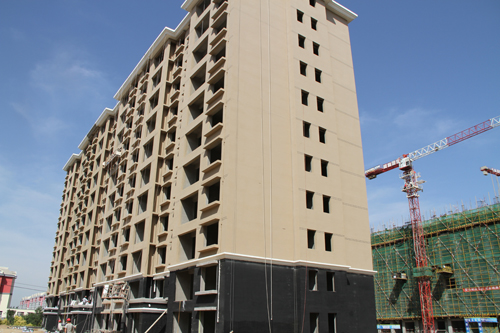

三区南区:
7#:外墙真石漆完成85%,地暖砂浆完成,窗户主框生产完成,室内顶棚找平开始施工;
8#:外墙真石漆完成85%,地暖砂浆完成30%;
9#:室内屋顶找平全部完成,外墙涂料完成30%;
10#:外墙涂料完成30%,楼梯间石材完成50%;
11#:外墙真石漆全部完成,窗户安装完成80%,室内顶棚找平开始施工,室内楼梯间开始施工,电梯大理石门套线开始施工;
12#:地暖全部完成,外墙真石漆完成70%;
13#:地暖管铺设完成,外墙真石漆完成70%;
14#:地暖全部完成,外墙真石漆完成70%;
16#:室内抹灰完成,外墙保温开始施工。
