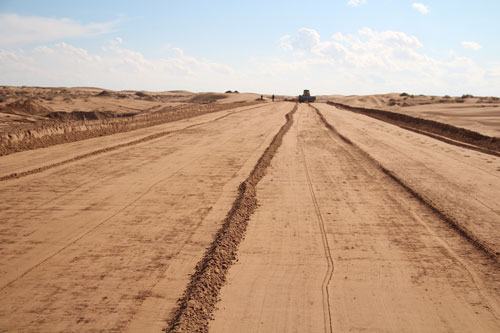

磴乌项目部自暑期施工以来,克服了乌兰布和沙漠腹地气候的不利因素和资金紧张、无水无电等种种困难,通过制定强有力的施工措施,合理安排施工计划,配置人员机械资源,昼夜施工,全力保障了施工进度。在项目部及施工单位的共同努力下,于9月4日实现了磴口至乌斯太二级公路工程一、二标段路基全线贯通。
一标段目前共完成路基填方45万方,完成总填方量的100%;完成路基挖方24万方,完成总挖方量的75%;路基砂砾封层已完成9公里,完成总里程的72%,连接线砂砾封层已经全部完成;完成路面底基层及基层备料2万立方米,备料完成总量的28%。二标段目前共完成路基填方21万方,完成总填方量的100%;完成路基挖方26万方,完成总挖方量的100%,现已开始铺垫砂砾封层。
路基的全线贯通为后续工程施工和确保按期完成全部工程任务奠定了坚实的基础。
