10月25日,路桥二公司土右旗项目部梁板预制厂开始20米箱梁的预制工作。这也标志着梁板预制工作的全面展开。

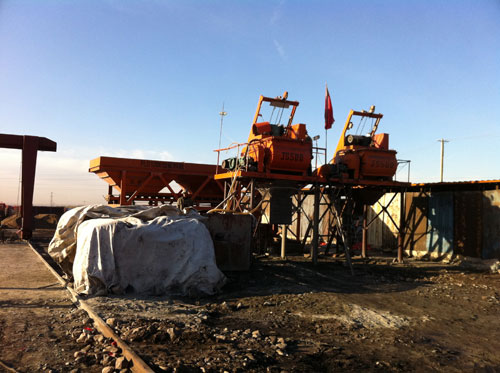

土右旗项目部梁板预制厂占地面积约1500㎡,生产高峰期工人预计可达400人,拥有龙门吊多种机械、设备及模板。土右旗项目部高度重视梁板预制工作,本着优质优价的招投标原则确定了包头市允信建筑构件有限公司承担此次梁板预制工作。
根据计划,梁板预制厂将在随后的40天内预制20米箱梁120片,40米箱梁12片。为有效保证预制质量,梁板预制厂计划采用蒸汽养生的方式对梁板进行养生。
