在维邦·梦圆时代项目现场,工程施工正如火如荼的进行着,全体施工人员坚定信心,苦干实干,争分夺秒。在施工过程中,项目部各施工环节相互协调,共同保证工程项目紧张有序进行。

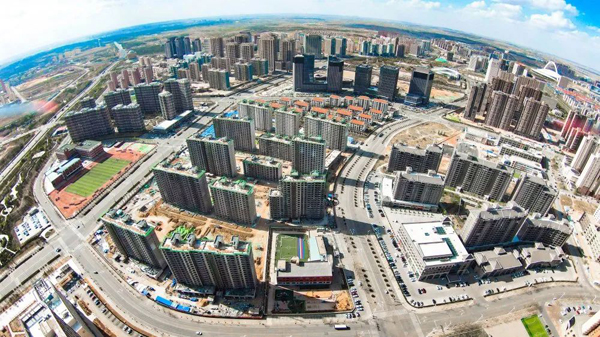

截止6月2日,维邦·梦圆时代项目住宅1#楼外墙保温、外墙腻全部完成,真石漆开始施工,内墙抹灰完成50%,照明线完成50%,地下室库房照明插座电线全部完成;2#楼外墙保温、外墙腻全部完成,真石漆完成70%,内墙抹灰全部完成,照明线完成80%,地下室库房照明插座电线全部完成;3#楼外墙保温、外墙腻全部完成,真石漆完成70%,内墙抹灰全部完成,竖向及水平桥架完成,强弱电箱安装完成;4#楼外墙保温、外墙腻全部完成,真石漆开始施工,内墙抹灰全部完成,竖向及水平桥架完成;5#楼外墙保温完成,内墙抹灰完成50%,住宅照明线完成40%;6#楼楼外墙保温、外墙腻全部完成,真石漆开始施工,内墙抹灰全部完成,住宅照明线完成80%,地下室库房照明插座电线全部完成;7#楼楼外墙保温、外墙腻全部完成,真石漆开始施工,内墙抹灰全部完成,住宅照明线完成80%;8#楼楼外墙保温、外墙腻全部完成,真石漆开始施工,内墙抹灰全部完成,住宅照明线完成70%;9#楼外墙保温全部完成,内墙抹灰完成70%,住宅照明线完成80%,地下室库房照明插座电线全部完成;10#楼楼外墙保温、外墙腻全部完成,真石漆开始施工,内墙抹灰全部完成,住宅照明线完成80%,地下室库房照明插座电线全部完成;11#楼楼外墙保温全部完成,内墙抹灰全部完成,住宅照明线完成80%,地下室库房照明插座电线全部完成;12#楼外墙保温全部完成,内墙抹灰全部完成,住宅照明线完成50%;13#楼外墙保温全部完成,内墙抹灰全部完成,地采暖、发泡水泥全部完成,住宅照明线完成80%。商业14#楼抹灰完成,外墙保温完成,饰面砖完成80%;15#楼外墙保温完成;16#楼砌体完成、外墙保温开始、屋面工程除屋面装及屋面瓦全部完成;大门干挂石材龙骨完成石材完成80%。外网工程暖气管道完成90%,给水消防完成90%,污水管道完成80%,化粪池全部完成,雨水完成60%,室外强弱电井完成50%,9#南侧、13#楼北侧、10号楼南侧道路硬化砼完成,绿化南区及东大门主干道部分乔木完成。
维邦·梦圆时代项目部始终怀着对品质生活的一腔赤诚,严格把控,精益求精,专注每一个工程细节,匠心筑造美好家园。项目预计今年11月底,全面交付。
