按照路桥三公司兴集线项目部提出的大干60天方案,并结合项目办从9月5日提出的大干60天的奋斗目标,由路桥三公司承建的国道110线兴集二标18公里,全线在克服交通堵车严重、原材料调运紧张、征拆不到位、整体式路基方案未定等诸多因素的影响下,工程施工依然有力向前推进。

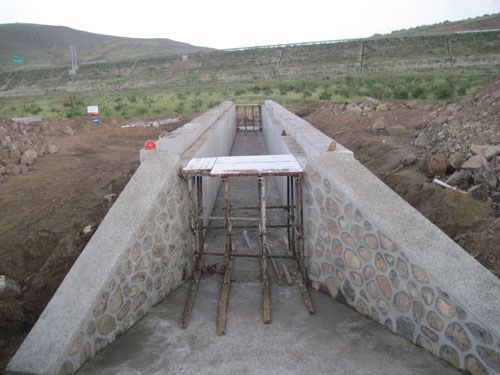

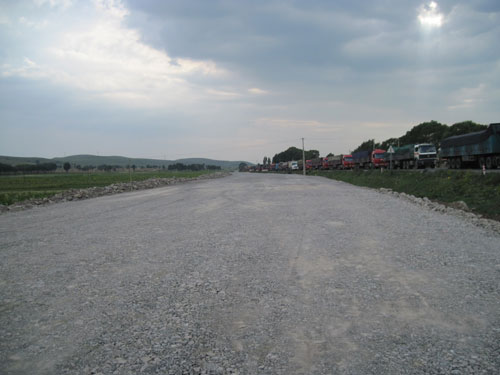

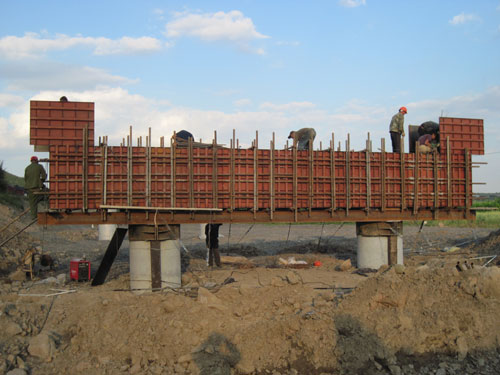

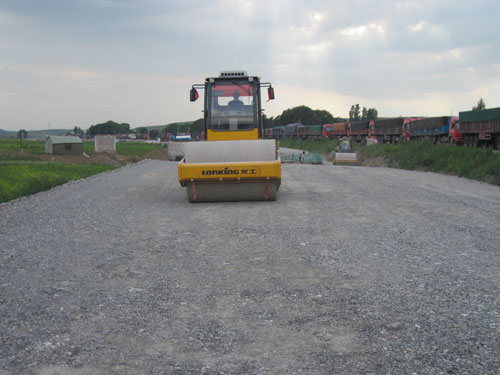

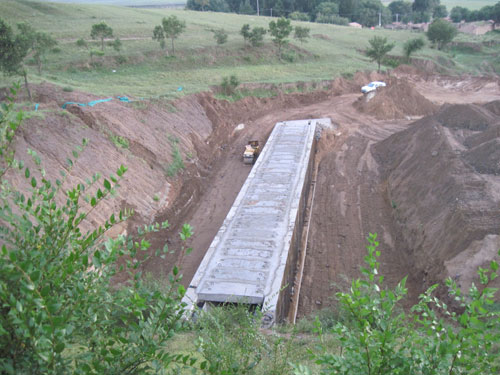

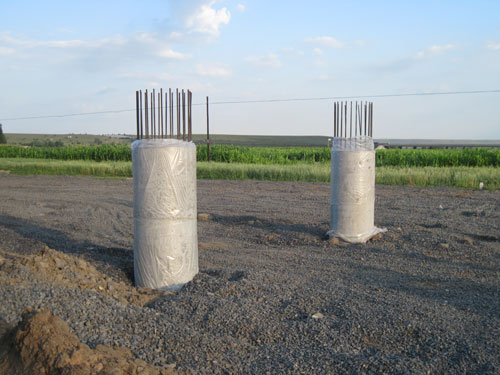

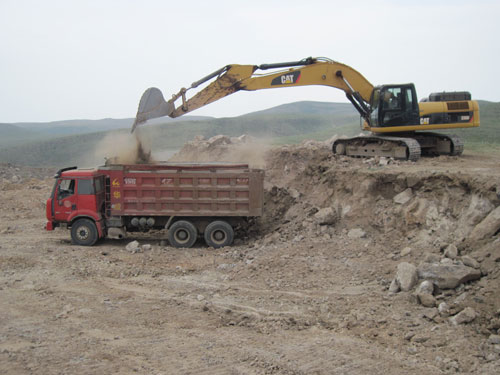

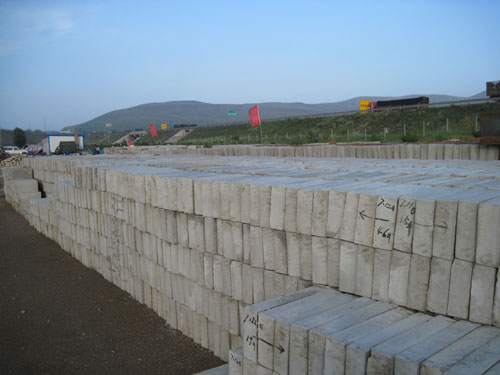

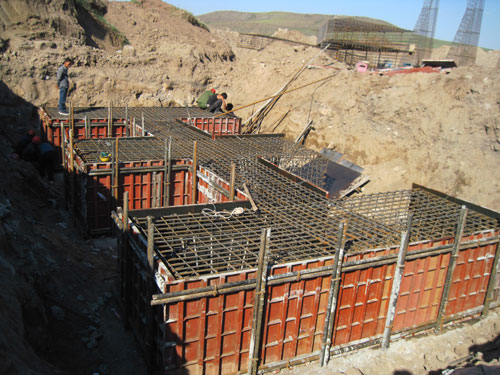

截止8月底桩基累计完成120根,完成总量的57.1%;承台累计完成8个;墩柱累计完成8根;盖梁累计完成4个;25m箱梁预制累计完成29片,完成总量的20.1%;空心板预制累计完成46片,完成总量的24.3%;涵洞盖板预制累计完成331块,完成总量的68.5%;盖板涵基础及墙身累计完成11道,完成总量的50%;小桥基础及下部结构累计完成2座,完成总量的28.6%;路基:完成挖石方46万m3, 完成填方(借石/利用石方)15.1万m3。
